これまで本シリーズでは、業務改善の基本として「業務一覧表」「作業手順書」「マネジメントサイクル」など、組織のブラックボックスを解消するための手法を紹介してきました。これらに共通する出発点が 見える化(可視化) です。

見えない問題は、そもそも議論できません。だからこそ「まず見えるようにする」ことは、改善の第一歩になります。

一方で、見える化を進めたはずなのに、現場では逆の詰まりが増えることがあります。

ダッシュボードや一覧を作った結果、改善よりも「報告」と「監視」の空気が強くなりがちです。

入力が重くなり、会議が増え、背景を離れた数字で判断する。そうなると、見える化は改善の道具ではなく、現場の負担になってしまいます。

入力と報告に時間を取られる、悪い数字を見せると責められる、グラフを見ても次の対応が決まらない。こうした詰まりを避けるには、集める情報と、判断する人、判断後の行動を一緒に決める必要があります。

前回の記事 定型業務とは?非定型業務やプロジェクトとの違いと、効率化のポイント では、改善や自動化を進める前提として 定型 / 非定型 / プロジェクト の分類を整理しました。

見える化では、対象、共有する相手、必要な粒度を先に決めると、監視への不安を抑え、改善につなげやすくなります。

シリーズ全体と関連する記事は、業務プロセス最適化ガイドで確認できます。

見える化のメリットと、副作用が生まれる背景

見える化の目的は、問題を早期に発見し、認識のずれをそろえ、意思決定を速くすることです。

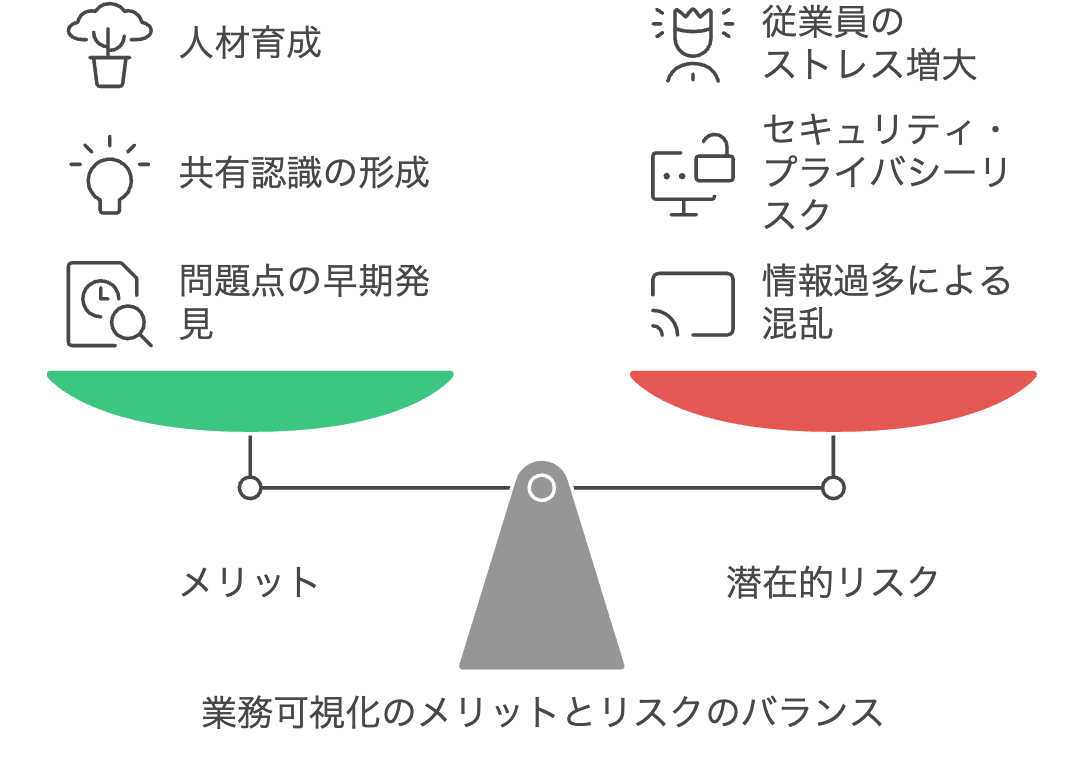

担当者が抱えている仕事と承認待ちの工程を共有すると、応援や判断を頼む相手が分かります。判断の理由と結果も残せば、他の担当者が学び、共通の認識を持って仕事を進めやすくなります。早期発見、人材育成、共有認識の形成という効果を、実際の行動につなげます。

効果と副作用を確認し、用途に合う共有範囲と粒度を選びます。
効果と副作用を確認し、用途に合う共有範囲と粒度を選びます。

グラフやログを増やすだけでは、重要な変化を見つけにくくなります。先に「どの判断に使うか」を決めてください。承認待ちを減らしたいなら、対象工程の滞留と期限を見て、誰が応援や代行を判断するかまでを一組にします。

押さえたい視点

見える化は「公開」ではなく「運用設計」です。目的、対象、受け手、粒度、アクションの5点がそろって初めて、改善の道具になります。逆に、この5点が曖昧なままだと、報告疲れと監視感だけが増えやすくなります。

AIは「全部を見せる」ために使うより、「重要なことだけを取り出して、次にやることへつなげる」ために使う方が実務的です。

AIは要約、異常の兆候検知、論点整理を補助できます。使う場合は元の記録への参照、対象期間、更新時刻を残し、担当者が内容を確認します。古い記録や権限外の情報を集約しないよう、連携先と共有範囲も確認します。一方で、何を見せ、誰が責任を持ち、どう改善するかは人が決める必要があります。

よくある失敗例:監視と報告だけが増える

見える化が失敗するときは、透明性を高めたつもりが、いつの間にか 評価 や監視と結びつきがちです。

その結果、入力と報告が増える方向へ流れやすくなります。

更新状態と比較条件を確認し、担当・期限を決めて結果を運用へ戻します。
更新状態と比較条件を確認し、担当・期限を決めて結果を運用へ戻します。

よくある失敗例

情報の「ゴミ屋敷」化
とりあえず共有した結果、フォルダもダッシュボードも増え続け、探す時間が増えます。AI検索で多少救済できても、整理のルールがないと誤回答や誤解釈が増えやすくなります。

背景を離れた数字で判断する
なぜその数字になったのかが共有されず、数字だけで評価や叱責が起きます。すると現場は「良い数字に見せる」行動に寄り、改善が止まります。

監視に変質して心理的安全性が落ちる
操作ログ、在席、個人別ランキングなどは、運用を誤ると監視になります。監視の空気が強いと、現場はリスクを取らず、問題を隠し、入力を避ける方向へ動きます。

プライバシー・セキュリティの摩擦が増える
人事、給与、顧客情報などは、見える化の対象にすべき範囲と権限が厳密です。ツール連携が増えるほど、漏えいの経路も増えます。

報告疲れで「見るだけの運用」になる
入力や報告の負担が増えると、見える化のための見える化になります。会議は増えるのに、次の改善アクション(担当・期限・判断)が決まりません。

何を見える化するか:業務分類から対象を絞る

見える化の副作用を避ける一番の近道は、対象を絞ることです。

業務分類でいうと、定型・非定型・プロジェクトでは、見える化すべき対象と粒度が違います。ここを混ぜると「全部を同じダッシュボードで管理する」方向に流れやすくなります。

対象を絞るときの考え方

  • 目的を一つに絞る(例: 遅延の早期発見 / 品質の安定 / 承認待ちの短縮)
  • 指標は3〜5個から始める(まずは「見る」より「直す」を優先する)
  • 定型業務は「処理の詰まり」を見える化する(滞留、差し戻し、例外件数、リードタイム)
  • 非定型業務は「判断の観点」を見える化する(ヒアリング観点、対応分類、判断メモの残し方)
  • プロジェクト業務は「意思決定待ち」を見える化する(依存関係、承認待ち、リスク、期限)

見える化の対象は「全部のログ」ではありません。改善のために見たいのは、止まりやすい工程と、その原因に近い兆候です。ここが絞れれば、必要以上に人を監視せずに、改善の速度だけを上げやすくなります。

粒度を間違えると監視になりやすい

個人別の細かい数字を、全社に一律で見せると、改善より先に評価と防衛が走りやすくなります。まずはチーム単位、工程単位、期間単位で傾向を把握し、必要な場だけで掘り下げる設計にすると摩擦が減ります。

指標と次の行動を対応させる

指標は3〜5個を開始時の目安にし、数をそろえることより、誰が何を判断するかを優先します。同じ「差し戻し率」でも、申請件数に対する割合か、処理済み件数に対する割合かで数字は変わります。定義、対象期間、分母、元データ、更新時刻をそろえてから比較します。

対象業務 見たい情報 見る人と判断 次の行動
定型業務の申請処理 工程別の滞留件数・待ち時間と差し戻し理由 チーム責任者が応援や確認方法の変更を判断 対象案件を担当者へ渡し、解消期限を決める
非定型の顧客相談 未確認事項、判断の前提、相談先 担当者と判断者が追加確認や対応方針を決める 必要な情報を取り直し、判断理由を残す
プロジェクト 依存する作業、承認待ち、期限への影響 リーダーと承認者が順序や範囲を判断 決定者と期限を記録し、関係する作業へ伝える

定型業務でも、総件数だけではどの工程が詰まったか分かりません。件数が増えたのか、難しい案件が多いのか、担当が不在だったのかを確認します。個人別の順位に置き換えると、こうした業務条件を見落としやすくなります。

承認待ちを確認する画面の例

承認待ちを共有する画面を、次のように構成します。チームには傾向と対応方針を、権限のある責任者には確認に必要な明細を見せます。

共有範囲 表示する情報 記入例
チーム内 指標の定義と対象 承認依頼済みで、承認・差し戻しの判断がまだない案件。対象は今週受付分
チーム内 滞留件数と分母 未判断5件/承認依頼20件。うち回答期限を過ぎたもの2件
チーム内 元データと更新時刻 承認管理台帳。対象週の最終営業日9時時点
チーム内 異常時の担当と期限 承認責任者が期限超過2件の状況を確認し、同日12時までに対応方針を返す
権限のある責任者・対応担当 対象案件の明細 案件ID、依頼日時、期限、止まっている理由、確認先。必要な案件だけを表示

件数だけで担当者を順位付けせず、案件の難しさや情報不足、承認者不在などの条件を確認します。確認期限に間に合わない場合の相談先も決め、画面を見るだけで終わらせないようにします。

誰にどこまで見せるか:共有範囲と運用ルール

見える化は「何を」と同時に「誰に」を決める必要があります。全員に全部を見せることが透明性ではありません。必要な人に必要な範囲で届くように設計し、権限とルールをセットで整える方が安全です。

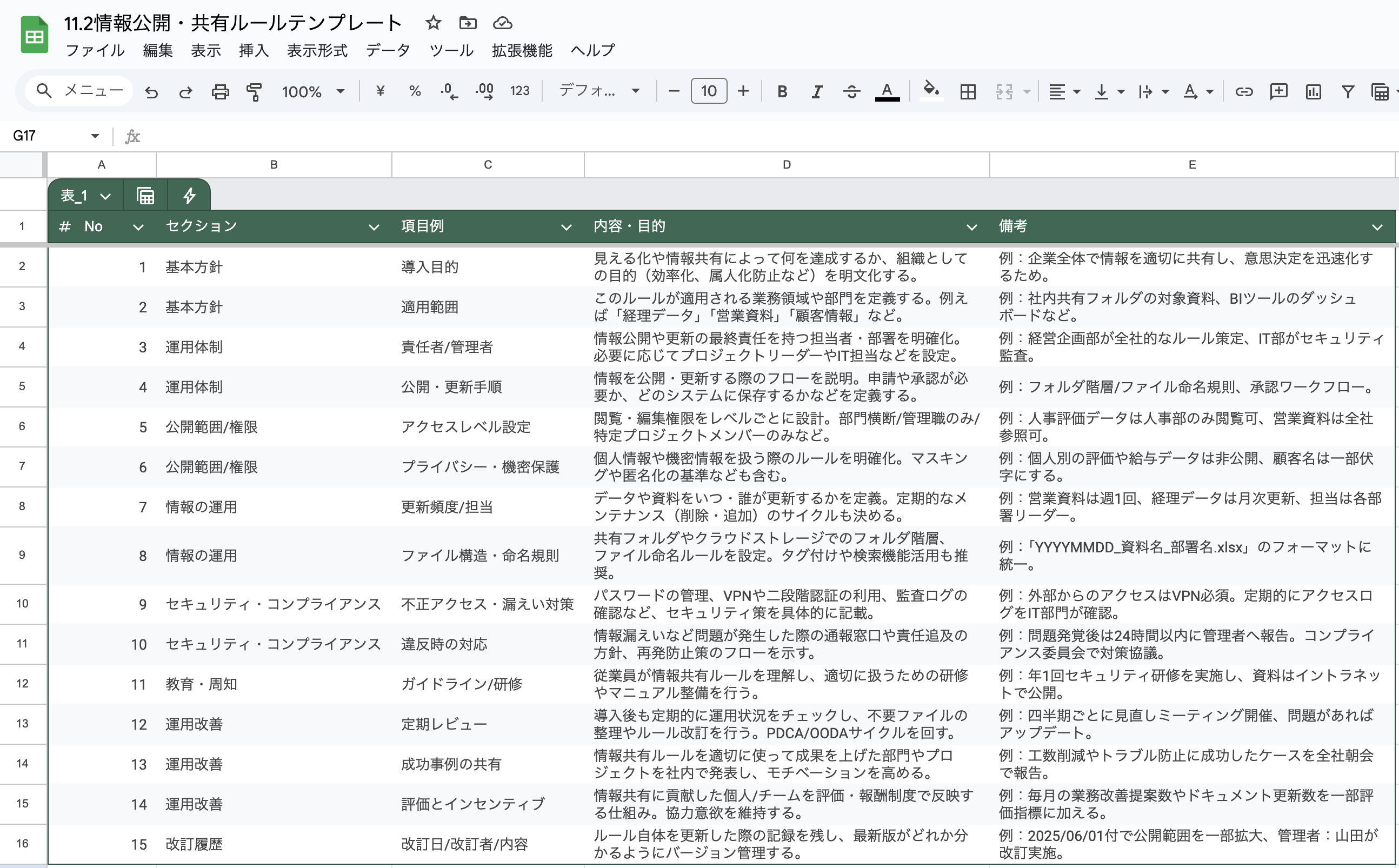

更新した原本シートの15項目と備考
原本シートの表をPDF出力。枠内を横・縦にスクロールすると全15項目と備考を確認できます。使い方の説明は配布PDFに収録しています。

共有範囲と運用ルールで決めること

  • 閲覧できる人(全社 / 部署 / 役割 / プロジェクトメンバー)
  • 編集できる人(入力、修正、承認、公開の責任者)
  • 更新頻度(リアルタイム / 日次 / 週次 / 月次)
  • 評価と切り離すか(評価に使うなら、目的と扱い方を明文化する)
  • 個人情報・機密情報の扱い(マスキング、匿名化、ログ管理)
  • 例外時の対応(漏えい疑い、誤入力、誤解が起きたときの是正フロー)

ここまで決めると、見える化は「見せること」ではなく「誤解を減らす仕組み」になります。逆に、権限とルールを後回しにすると、見える化は最終的に 監視と責任追及 の道具として受け取られやすくなります。

閲覧・編集・承認と、更新時刻を分ける

閲覧者が、そのまま更新や外部共有をしてよいとは限りません。元データを直す人、表示を更新する人、公開範囲を承認する人を分け、代理者も決めます。異動や退職、プロジェクト終了時はアクセスを解除し、共有リンク、通知、CSVや添付への持ち出しも確認します。

チーム単位の集計でも人数が少なければ個人を推測できる場合があります。顧客名を伏字にするだけで匿名化できたと判断せず、他の履歴と照合して情報が分からないか確認します。詳細が必要な担当者には限定した画面を用意し、全体には工程や期間の傾向を共有する方法もあります。

更新が止まった画面を最新の状態として使わないよう、最終更新時刻と更新担当を表示します。数字の誤りを現場が訂正できる窓口も決めます。原本の共有ルールは、基本方針から改訂履歴まで15項目あります。備考には元の記入例を残し、権限解除、訂正、更新停止時の扱いを補っています。

見るだけで終わらせない:改善に接続する仕組み

見える化が改善につながらない理由の一つは、「見た後に何をするか」が決まっていないことです。グラフが増えても、改善につながる運用がなければ、報告資料が増えただけになります。

更新した原本シートの15項目と備考
原本シートの表をPDF出力。枠内を横・縦にスクロールすると全15項目と備考を確認できます。使い方の説明は配布PDFに収録しています。

改善につなげるための最低限ルール

  • 指標ごとに「異常の定義」を決める(例: 滞留が48時間を超えたら)
  • 異常時のアクションを決める(担当、期限、判断者、連絡先)
  • 「なぜ」を残す(原因仮説、前提、例外条件を短くメモする)
  • 改善を「標準へ戻す」先を決める(手順書、テンプレート、FAQ、ルール)

指標を絞り、判断に使う

たとえば、モニターに50項目を出しても誰も見ないなら、判断に使う指標を2〜3個に絞り、誰がいつ確認するかを決めます。また、個人別ランキングが摩擦を生むなら、個人を競わせるのではなく、チームの改善指標(差し戻し件数、滞留時間など)へ寄せた方が協力が起きやすくなります。重要なのは、見せる量ではなく、改善につながる設計です。

異常を見つけた後の担当と期限を決める

たとえば承認待ちが48時間を超えた案件を確認するなら、48時間は自社の業務に合わせて決める例です。営業時間だけを数えるのか、休日を含むのかを定義し、緊急案件は通常の集計を待たずに連絡するルールにします。

責任者は対象案件と期限への影響を確認し、担当への応援、追加資料の依頼、承認者への連絡を判断します。実行担当と期限を記録し、解消後に件数・待ち時間・差し戻しと追加作業時間を確かめます。効果があれば手順へ戻し、改善しなければ条件を見直します。改善サイクルと作業手順書へつなぐと、集計で終わりにくくなります。

評価に使う情報は、目的と扱い方を事前に説明します。報告数や提案数、資料の更新数だけを競わせると、不要な記録が増える場合があります。品質、業務条件、他の担当者が利用できたかも確認し、問題を早く報告した人を責めない対応は心理的安全性と合わせて考えます。

使わなくなった指標を止める

見直し日には、誰かが実際の判断に使ったか、入力時間や会議が増えなかったかを確認します。手作業で二重入力している項目は元の記録から集計できるかを検討し、判断に使わない指標は収集・表示の停止候補にします。記録の保存期間と法令・契約上の保管条件を確認し、表示の停止と元データの削除は分けて扱います。

入力負担も数字にすると、続けるかどうかを判断しやすくなります。8人で毎日入力する場合を比べます。

8人が毎日2分、月20日入力する場合、入力だけで8人×2分×20日=320分、月5時間20分かかります。この記録によって減った実作業が月3時間なら、入力だけで削減時間を2時間20分上回ります。集計、確認、会議の追加時間があれば、さらに加えて比べます。

既存記録から自動集計できるか、入力回数を減らせるか、判断に使っていない項目を止められるかを確認します。ただし、品質や法令対応など別の目的で必要な記録は、時間差だけで廃止しません。指標の表示を止める判断と、元データを削除する判断も分けます。承認待ちが短くなった効果は、実作業時間とは別の欄に残してください。

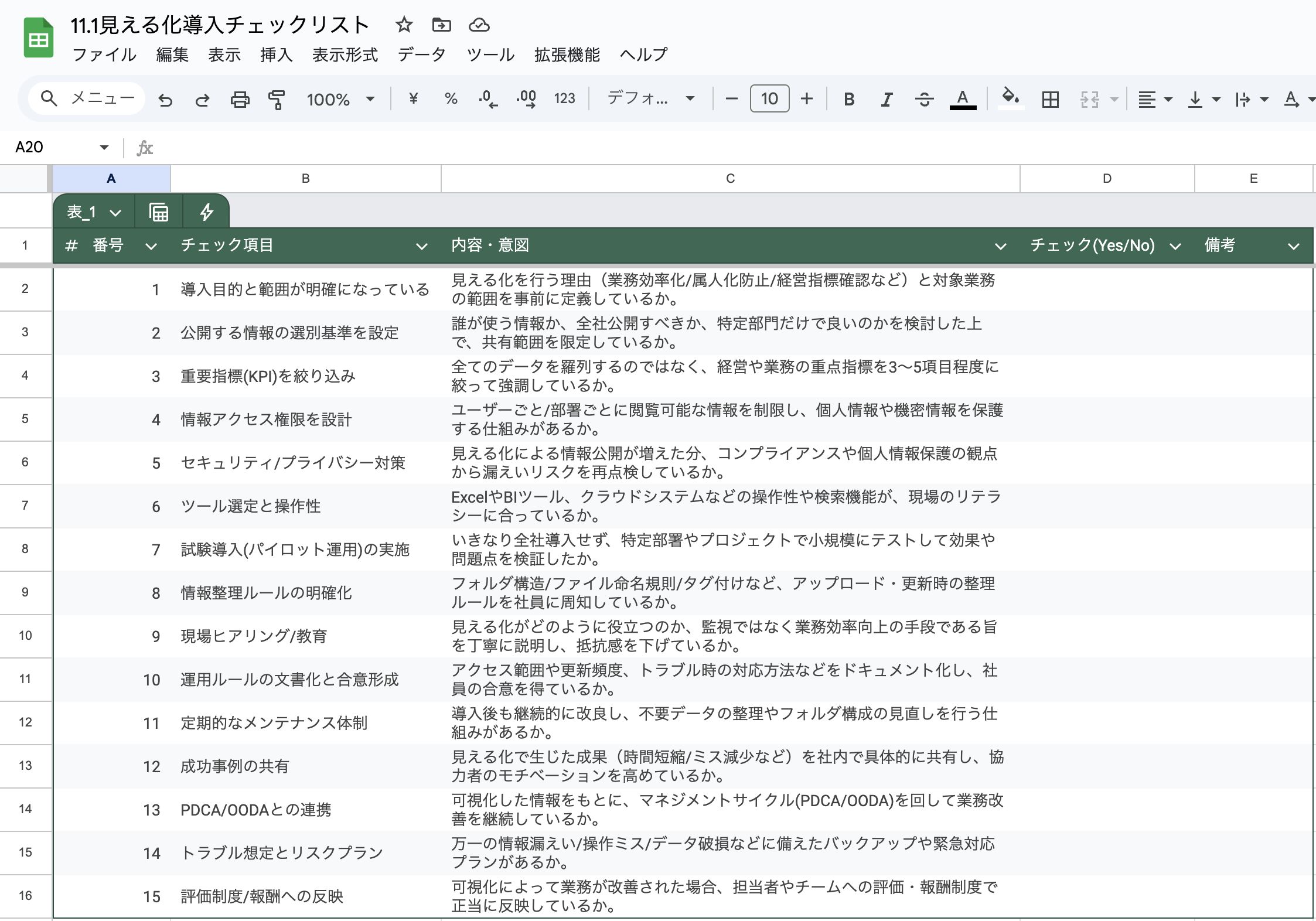

原本チェックリストには、目的と範囲、指標、権限、ツール、試行、教育、メンテナンス、評価まで15項目があります。Yes/Noだけで完了にせず、備考に確認した根拠、未対応の担当と期限を記入すると、次の見直しで追跡できます。

まとめ

見える化は手段であり、目的ではありません。すべての情報を公開する必要はありません。目指したいのは 必要な人に、必要なときに、必要な情報だけが届く状態 です。

順番としては、目的 → 対象 → 共有範囲 → 運用ルール → 改善接続 を先に決める方が、安全で、現場の摩擦も小さくなります。

次回の記事 ペーパーレス化で業務改善 では、見える化や情報共有を進める際に避けて通れない「紙の残り方」と、デジタルならではの検索性や連携を活かした業務フローの作り方を整理します。

まず着手したいこと

最初の一歩

  1. 改善したい詰まりを一つだけ決める(例: 承認待ち / 差し戻し / 納期遅延)
  2. その詰まりに近い指標を3つだけ選ぶ(まずは少なく始める)
  3. 「誰が見るか」と「誰が直すか」を決める(閲覧者と責任者を分ける)
  4. 異常時のアクション(担当・期限・連絡先)を一つだけ決める
  5. 対象と入力負担を限定して試し、発生頻度に合う見直し日を決める(2週間〜1か月は日常業務での目安)

自走しやすい会社と、相談した方が早い会社の違い

判断の目安

まずは自走で進めやすい状態

  • 見える化したい目的が、改善(直すこと)に結びついている
  • 指標を3〜5個に絞り、運用ルールまで決められる
  • 評価と切り離して運用できる(または扱い方を明文化できる)

伴走を入れた方が早い状態

  • 部署ごとに指標や粒度がばらばらで、比較できない
  • 数字が評価と直結してしまい、監視感で現場が動かない
  • ダッシュボードはあるが、改善アクションが決まらない

相談前に整理しておきたいこと

相談前に整理したいこと

  • 見える化の目的は何か(改善 / 品質 / 早期発見 / 例外対応の減少)
  • 対象業務は 定型 / 非定型 / プロジェクト のどれが多いか
  • 見せるべき指標と、見せない方がよい情報(個人情報・機密)を分けられているか
  • 誰が見るか(共有範囲)と、誰が直すか(責任者)が決まっているか
  • 異常が出たときの最初のアクションが決まっているか

本シリーズの全体像を見ながら進めたい場合は、業務プロセス最適化ガイド|全15ステップで基礎から応用まで もあわせて確認してください。
